围岩量测是隧道施工管理的重要组成部分,它不仅能指导施工,预报险情,确保安全,而且通过现场监测获得围岩动态的信息(数据),为修正和确定初期支护参数,混凝土衬砌支护时间提供信息依据,为完善隧道工程设计与指导施工提供可靠的足够的数据
进行工点、开挖方法和报警规则管理;

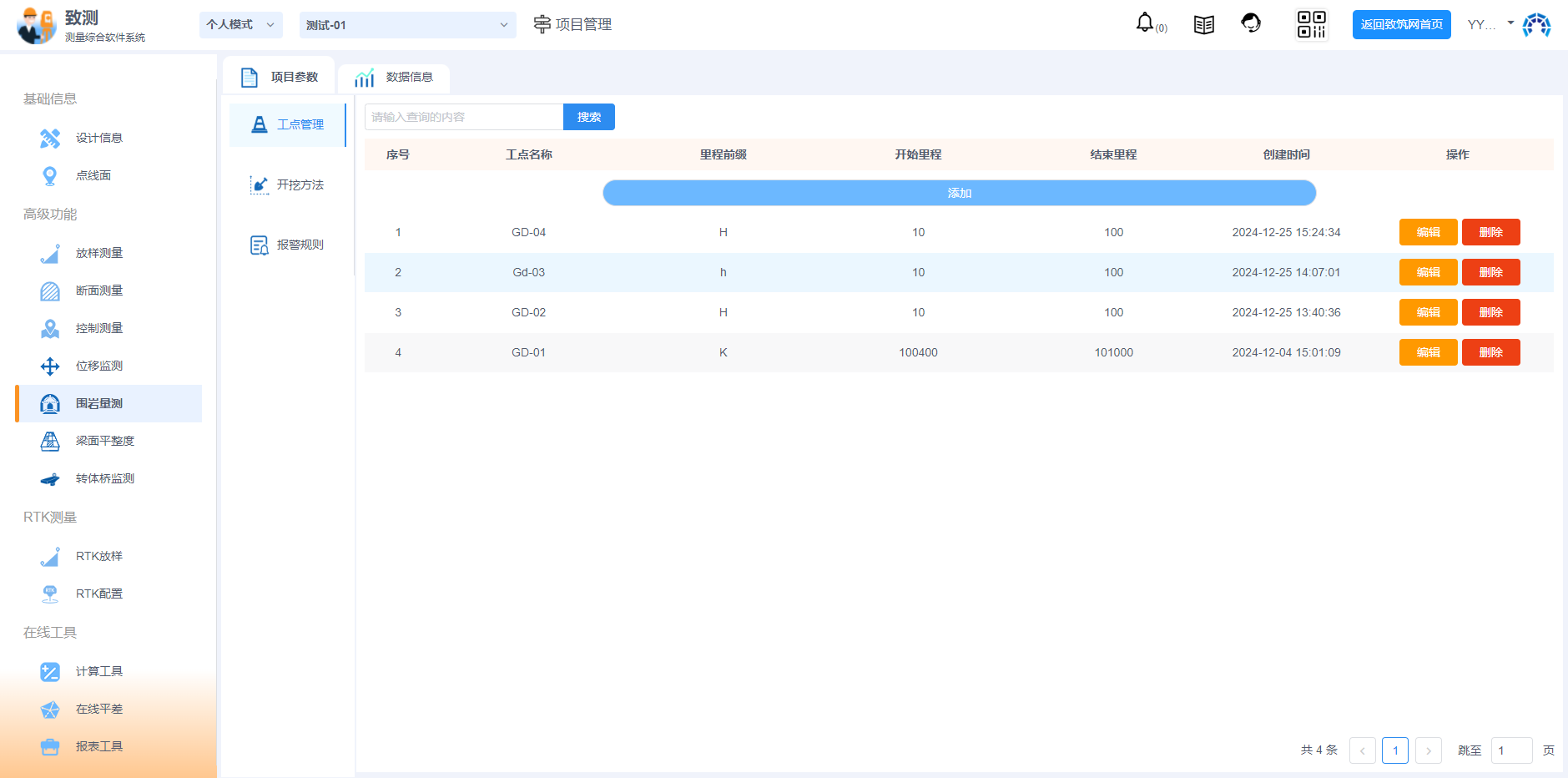

1.在项目参数下,点击“工点管理”进入工点页面,显示当前项目下的工点列表;
2.点击“添加”按钮,输入工点名称、里程前缀、开始里程和结束里程即可创建工点;
1.平台端预设了多种开挖方法可供选择,也可添加自定义开挖方法模板;
2.点击“添加自定义模板”按钮,进入自定义创建开挖方法模板截面;
3.选择一个预设模板为基础编辑模板(提供了台阶法、中隔壁和双侧壁三种基础模板);
4.输入模板名称,可自定义拱顶点数量;
5.设置测量点数,测点可连接测线,不同的基础模板可选测点数和测点位置均不同;
6.点击添加成果线,输入测线名称,选择测点或拱顶点组成测线,已添加的成果线可删除;
1.平台有自带的“系统默认规则模板”,也可按围岩级别、监测类型自定义添加报警规则;
2.点击添加报警规则模板,填入模板名称和模板描述即可,也可复制已有模板作为基础;

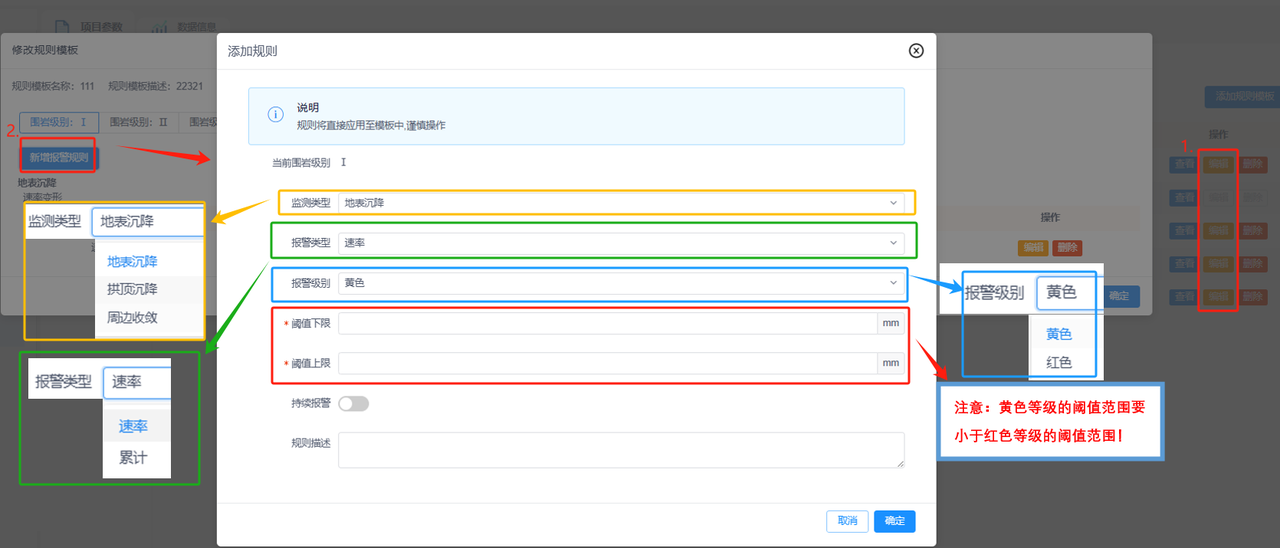

3.点击“编辑”按钮,可新增报警规则;
4.设置好模板后,绑定新增报警规则模板即可应用;
注意:系统默认规则模板不可编辑或删除,只能查看;

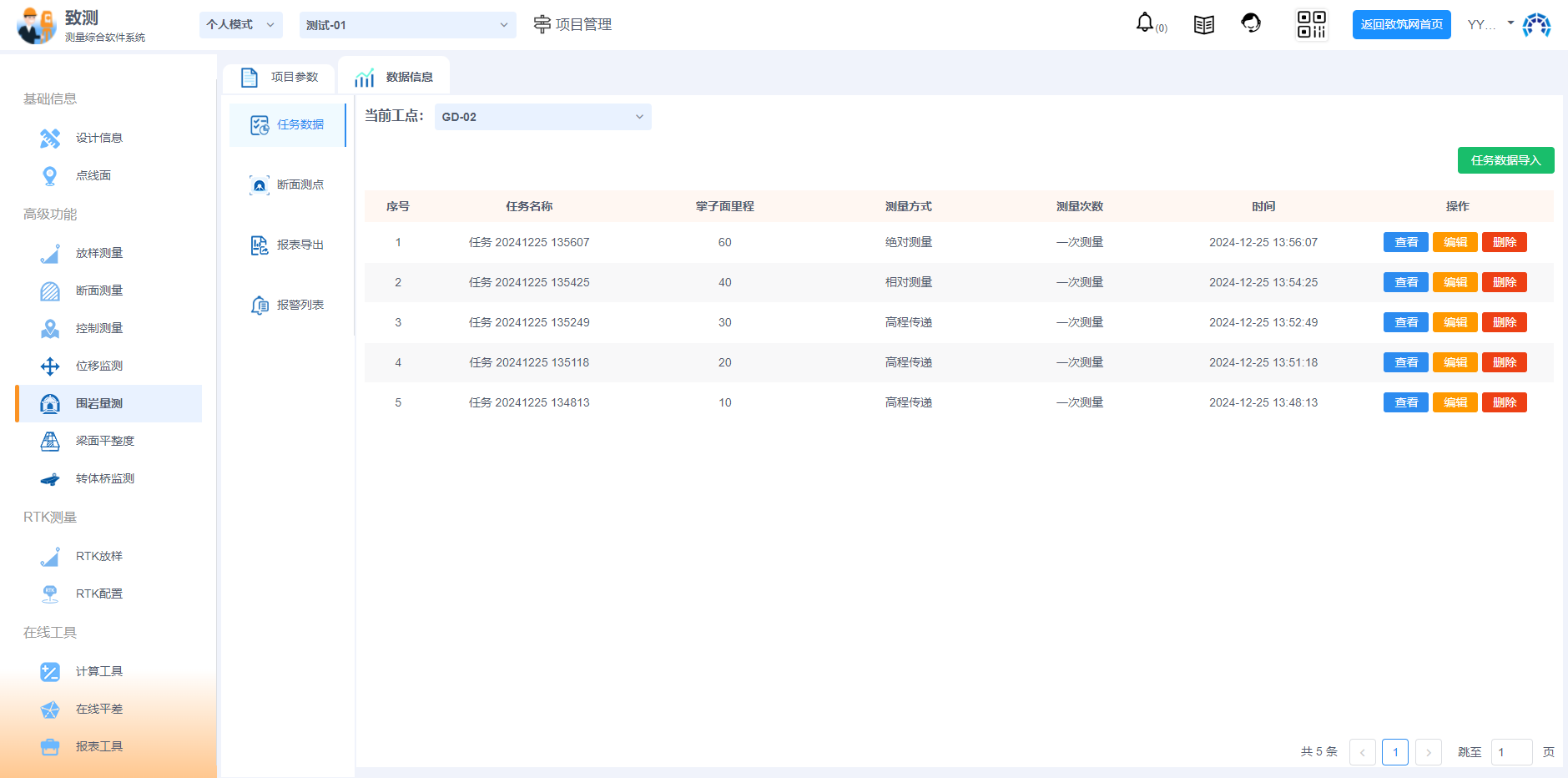

1.APP已测量的任务上传至平台,会显示在对应工点下的任务数据列表中;
2.除了通过APP把测量任务数据上传至平台外,还可以通过数据表格形式导入任务数据;
3.任务数据列表点击“查看”,可查看该任务测量点/线成果的测量值、数据状态、单次变形量、累计变形、变形速率测量和测量时间等;
4.删除任务数据后平台需要重新计算变形量等数据,断面测点模块等需要等待1-3分钟才会生效;
1.点击"数据信息-断面测点"进入断面列表,可显示断面所属工点、断面名称、断面里程、断面宽度、开挖方式、围岩级别、断面状态以及最新测量测量时间;

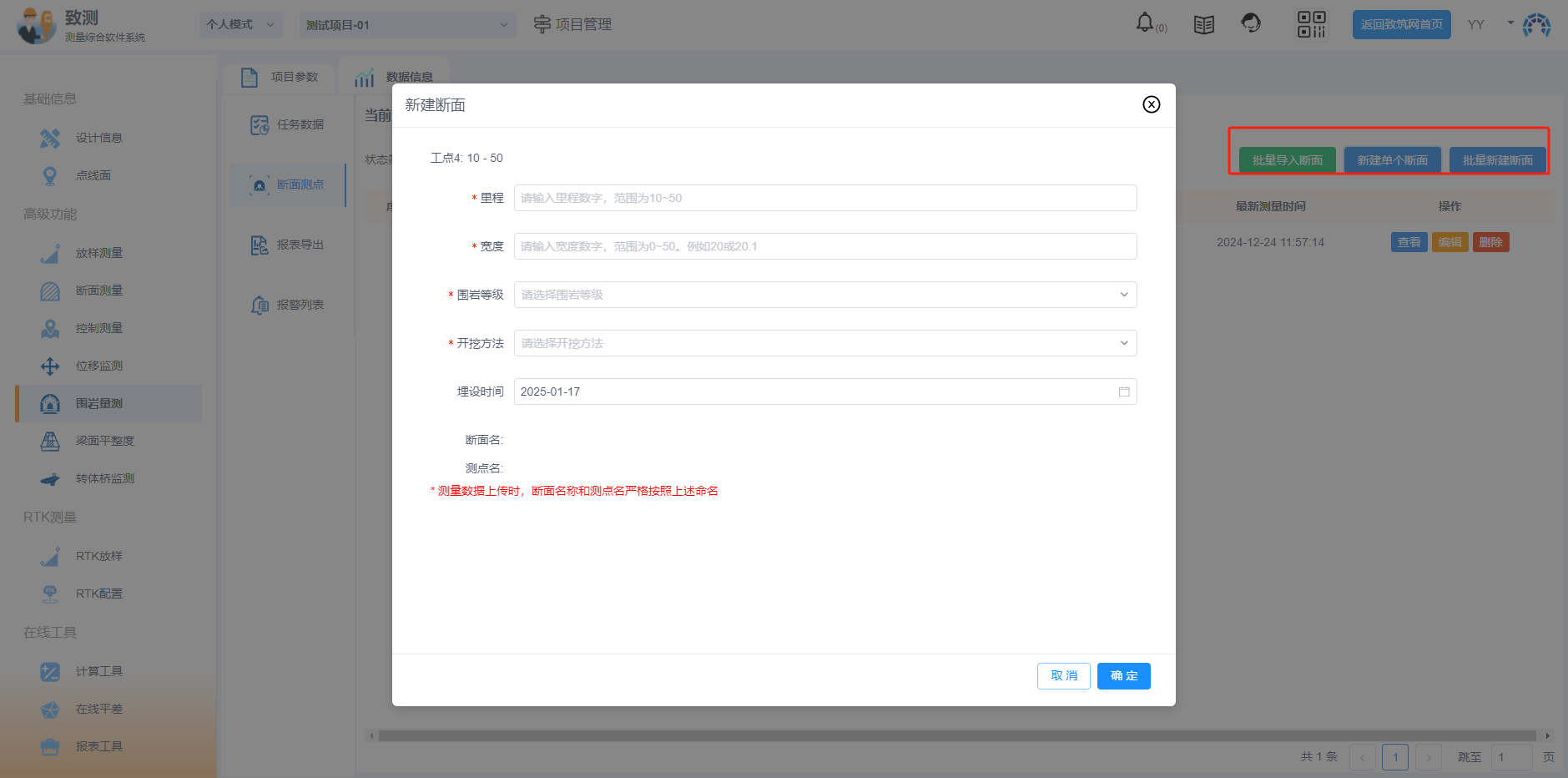

2.点击“新建单个断面”填入里程和断面宽度,并选择围岩等级、开挖方法和埋设时间,点击“确定”新建断面;
3.支持批量添加断面:输入开始里程和结束里程确定里程范围,输入断面间隔的里程确定断面数,然后就统一输入或者选择宽度、围岩等级、开挖方法和埋设时间;
4.支持批量导入断面:按模板要求输入断面数据,选择导入断面模板即可;

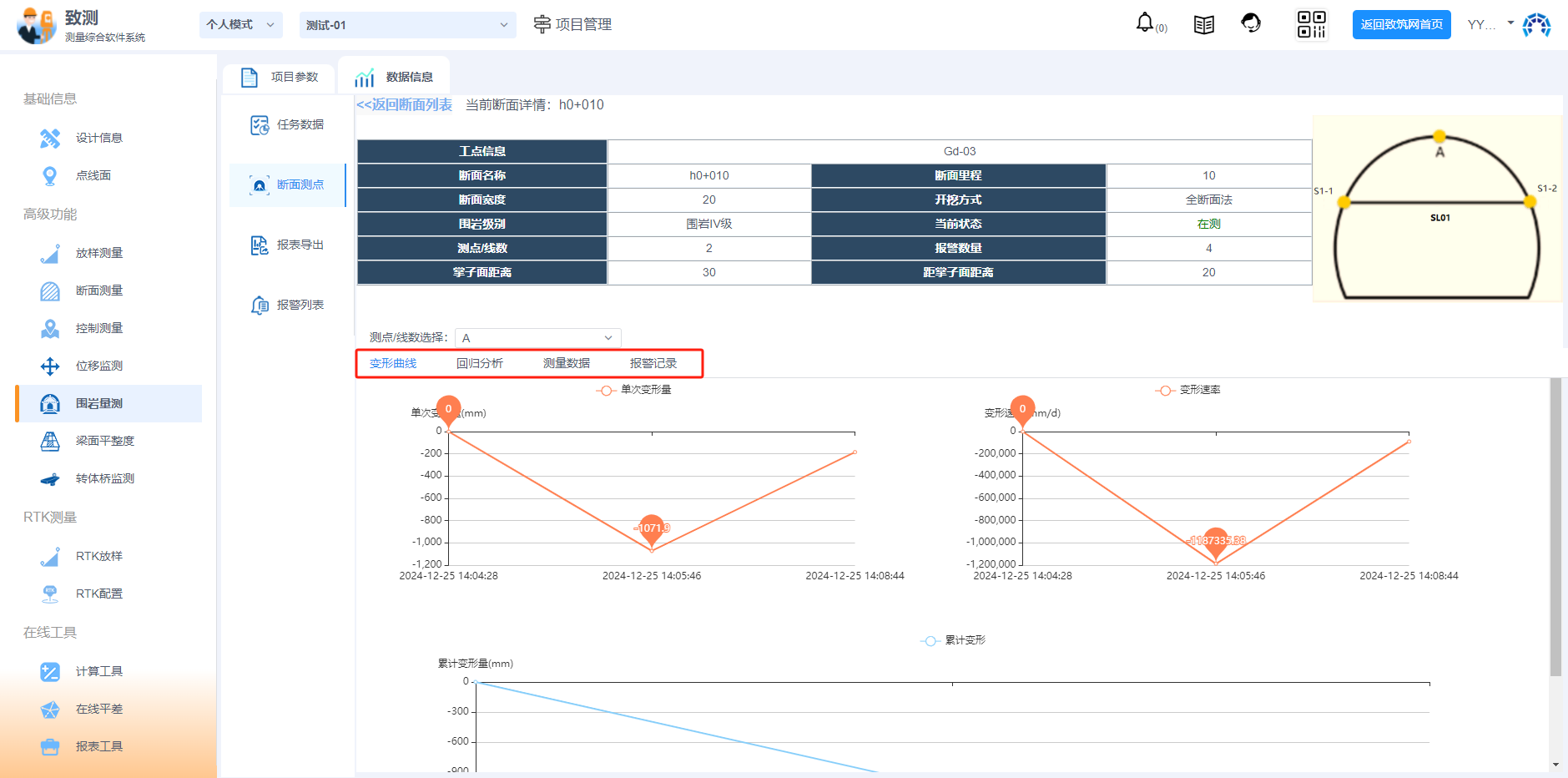

1.“断面列表-操作-查看”可进入查看当前断面详情,包括当前断面的概览信息和对应的成果统计数据;
2.变形曲线:可查看该测点或测线单次变形量的时间折线图、变形速率的时间折线图和累计变形的时间折线图;
3.回归分析:函数提供了指数、对数及双曲线三个选择,点击切换选择后需要点击刷新,重新输入预测天数后也要点击刷新才能重新绘制曲线;
4.测量记录:该测点或测线所有的测量数据显示,包括测量时间、上传时间、测量值、数据状态、单次变形量、累计变形量、时间间隔天数以及变形速率;
5.报警记录:超限的测量数据报警记录(根据模板的报警规则,显示变形速率或累积变形超限报警),会显示相关测量时间、变形速率、累计变形、报警级别、规则类型(速率或累计)以及状态;
可导出日报、周报、月报、月报周报Execel汇总版或月报周报的Word汇总版;

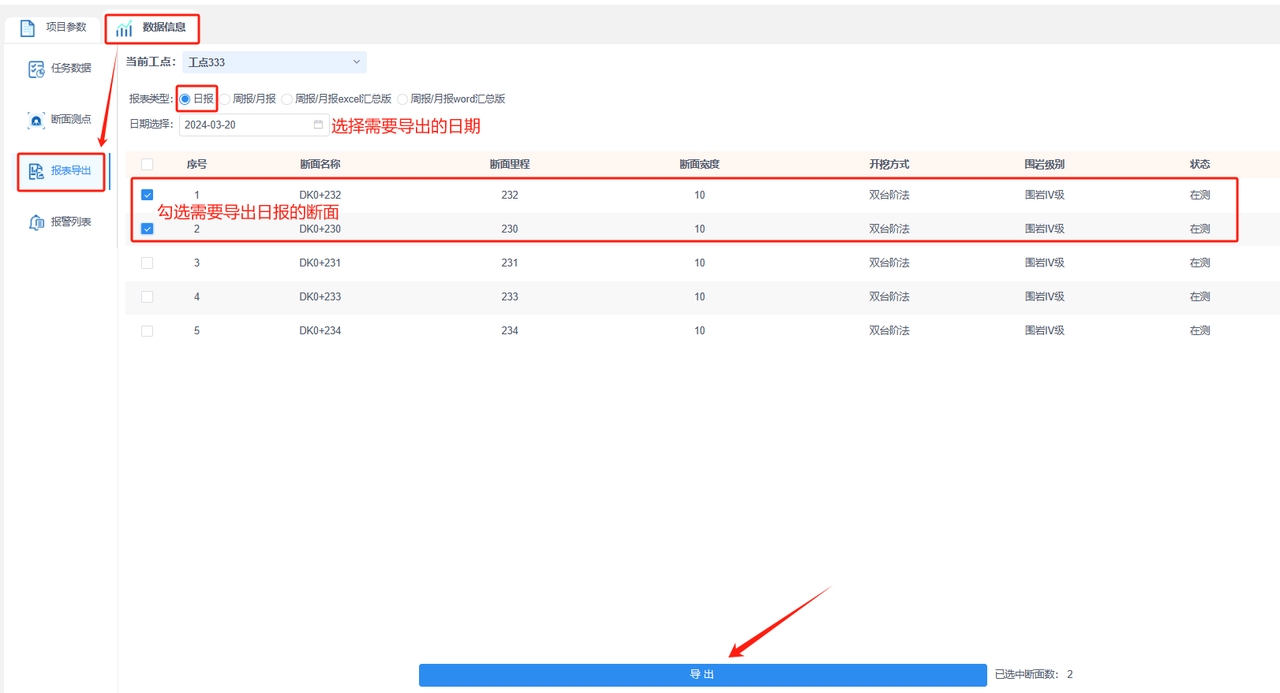

1.日报:可选择日期导出勾选断面的沉降和收敛监控量测日报报表;
2.周报/月报:可选择时间段导出勾选断面的沉降和收敛监控量测周报或月报报表。主要包含周边收敛记录表、拱顶沉降量测记录表和和他们对应的回归分析预测曲线;注意:可以输入施工单位,会在表格内自动填写上施工单位
3.周报/月报(Excel汇总版):可导出该工点下勾选断面的地表、拱顶和收敛汇总周报或月报报表(导出格式为Excel)。主要展示了该工点下测点和测线某段时间的累计沉降或收敛的数据汇总,以及对应的汇总时态曲线图;
4.周报/月报(Word汇总版):可导出该工点的施工监控量测月报(导出格式为word),也包括了拱顶下沉量测结果、周边收敛量测结果及曲线分析图。相对于Excel汇总版Word汇总版会更有更详细的文字描述,也可对具体内容进行自主编辑修改;

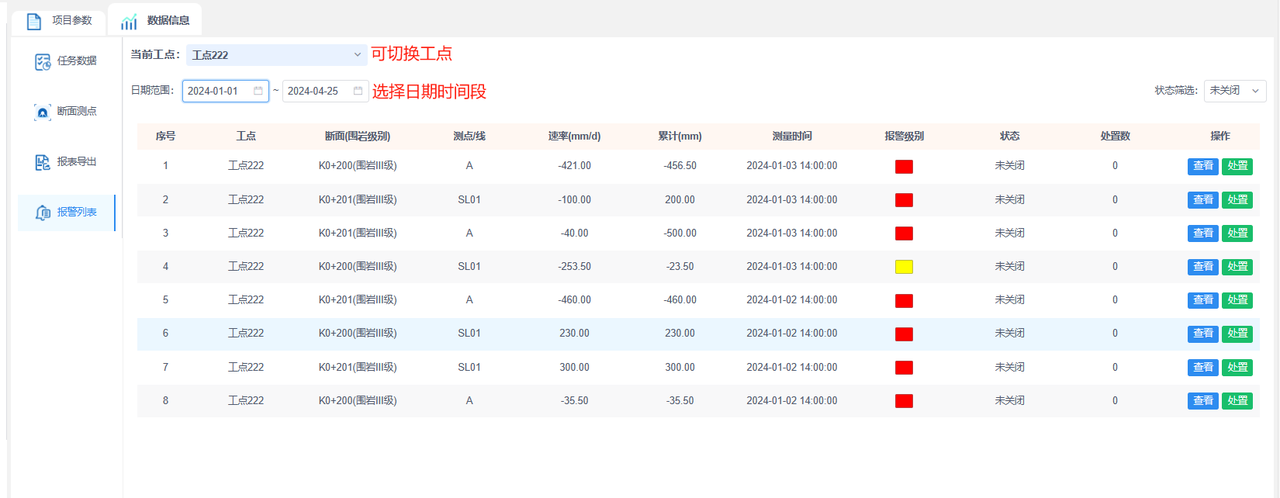

可查看工点下测点测线超限的报警记录,按设置的报警规则显示报警等级,可对报警记录进行状态筛选查看

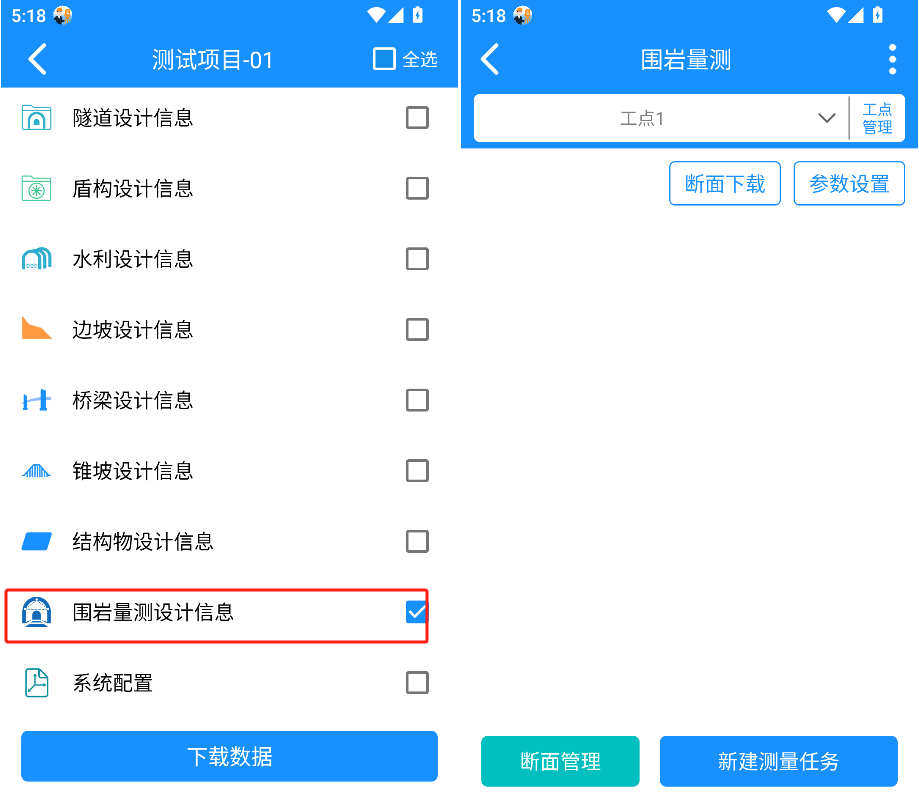

1.若平台已经创建好了工点管理、断面测点、开挖方法和预警阈值规则等,可在首页“数据下载”功能中下载围岩量测设计信息;
2.工点初始化:进入“围岩量测”功能选择或点击“工点管理”新建工点;
3.断面初始化:如果平台已有断面可点击“断面下载”进行同步;
4.参数设置:
注意:APP端只会下载已绑定的报警规则

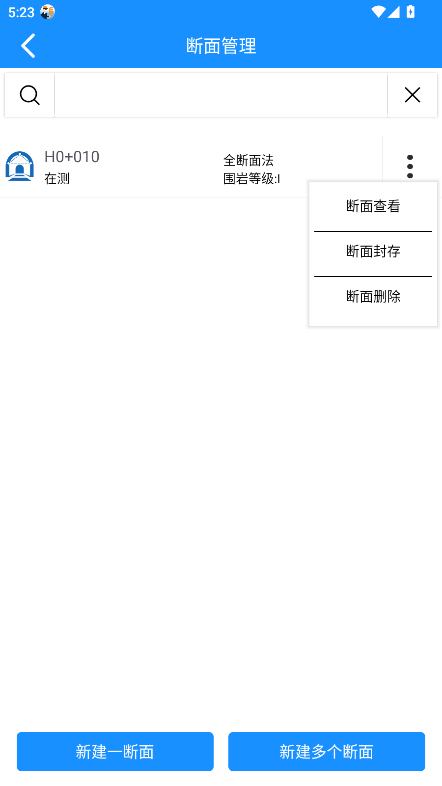

1.点击“断面管理”进入断面管理界面;
2.可对断面进行新建、封存、删除等管理,在平台上下载的断面和APP上新建的断面都会显示在断面列表中;
3.点击新建按钮可新建单个断面,也可以按里程范围新建多个断面;
4.点击断面列表可查看断面相关信息,包括所属工点(工点里程范围)、断面里程、断面宽度、围岩等级、斜测类型和开挖方法;
5.点击右侧更多操作栏,可修改断面状态为封存或取消封存及删除断面;

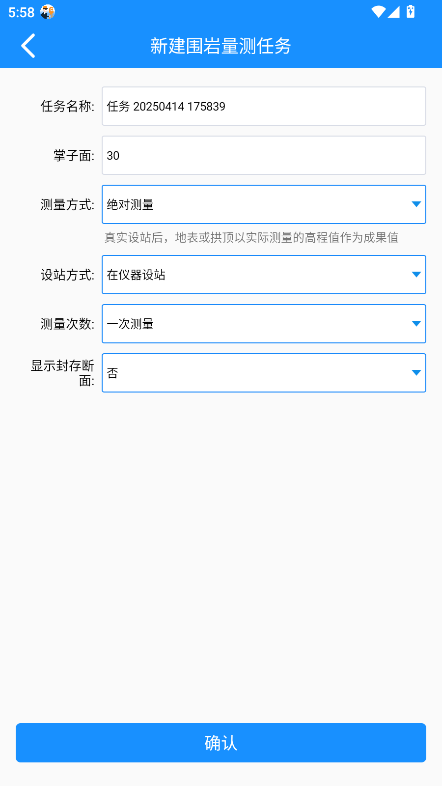

1.任务名称:根据当前日期和时间自动生成,默认格式为“任务+日期+时间”,可自定义修改;
2.掌子面:当前隧道掌子面里程;
3.测量方式:
5.设站方式:可选择在仪器设站或在软件设站(设站方式介绍);
6.测量次数:一次测量指的是仅测量一次作为测点结果;三次测量指的是对一个点测量三次,计算时取这三次测量的平均值;
7.显示封存断面:已封存断面是否显示在断面列表中;

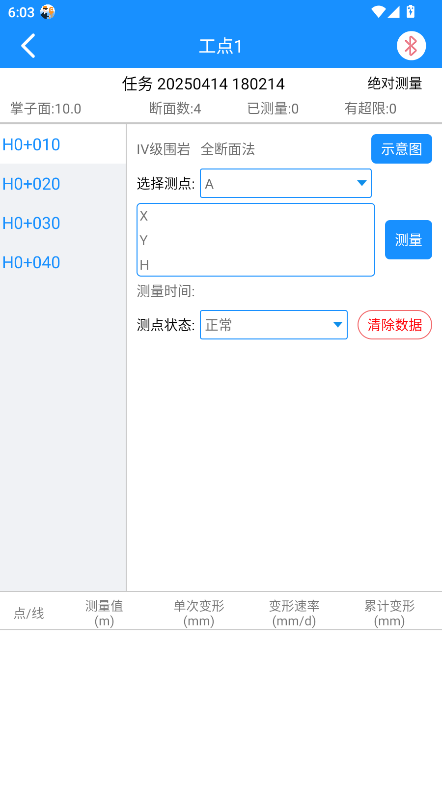

1.在左侧列表中选择当前需要测量的断面;
2.在右侧选择当前需要测量的测点;
3.将仪器对准待测测点,点击“测量”按钮进行测量;测量完成后软件会自动计算对应的成果值;
4.测点状态分为“正常”和“破坏重埋”,按需选择即可;
任务测量完成后,可在APP首页“数据上传”功能中将数据上传至致测平台;数据上传后,可登录致测平台查看测量数据、变形曲线和导出报表;
注意:已上传的任务就不可再进行测量,如需测量请继续新建任务
